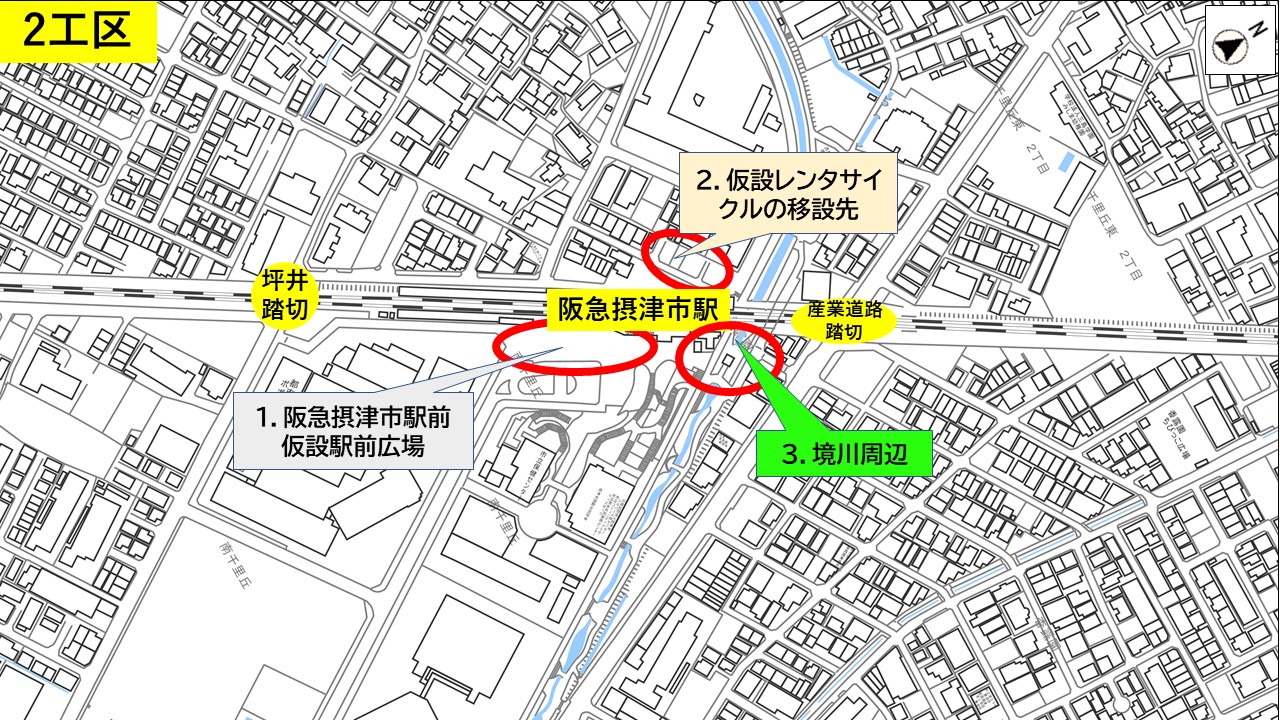

第2工区の工事状況
更新日:2026年09月09日

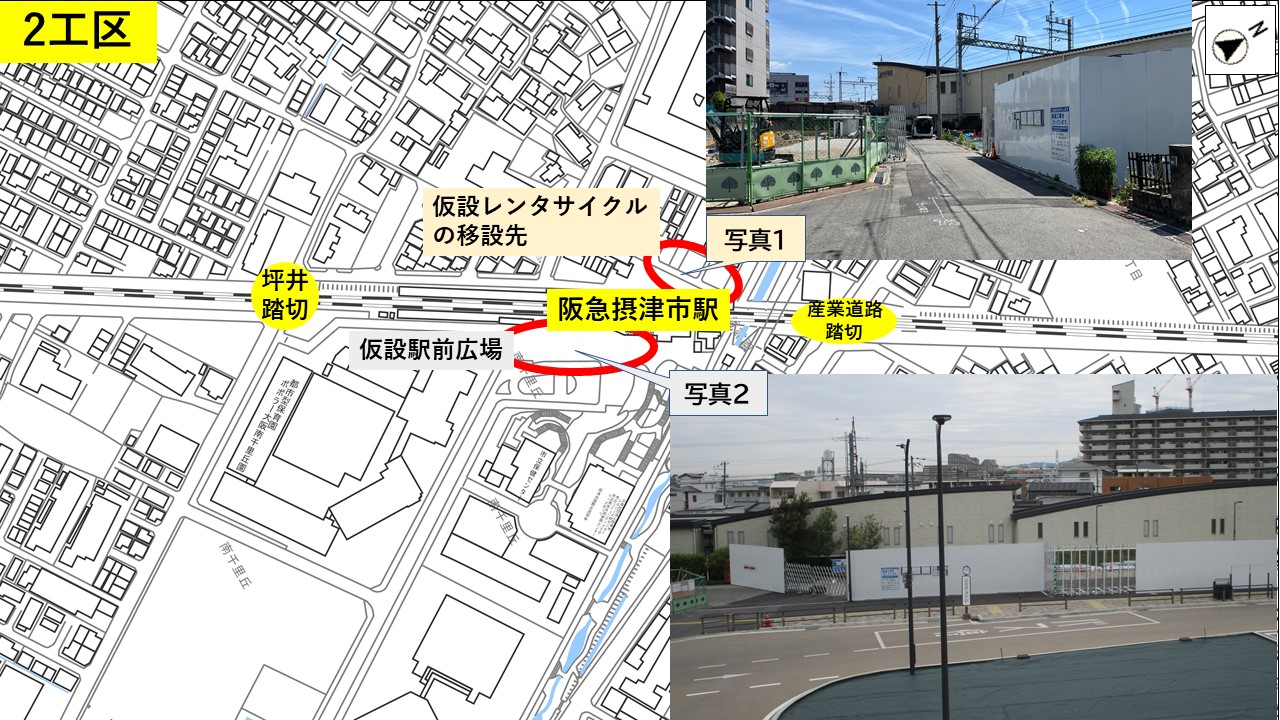

1.阪急摂津市駅前
(令和8年9月1日現在)
仮駅地下通路構築工事を施工中で、仮下り線ホーム(大阪梅田行)の階段部分の地盤を整えるための均しコンクリート打設が完了しました。

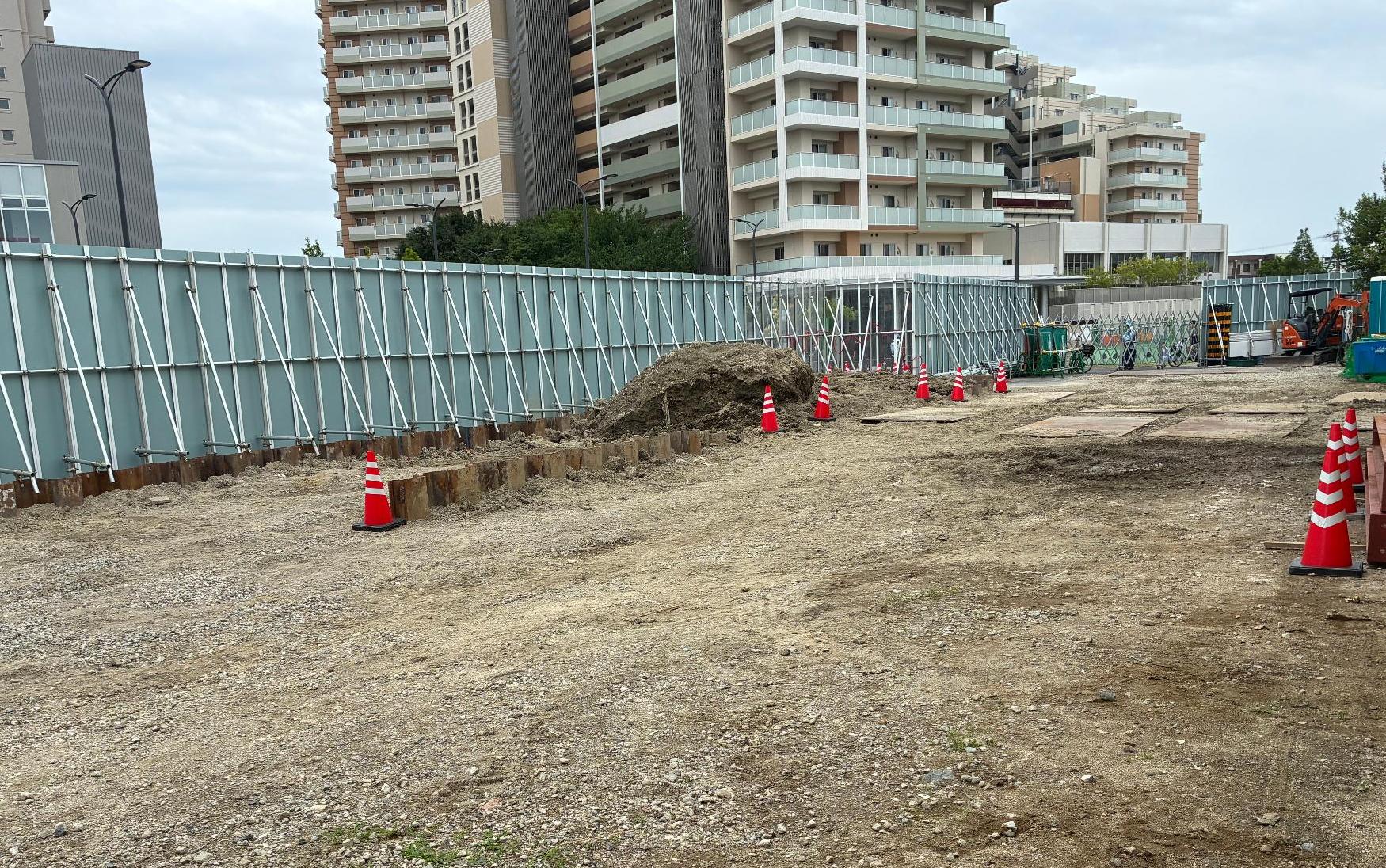

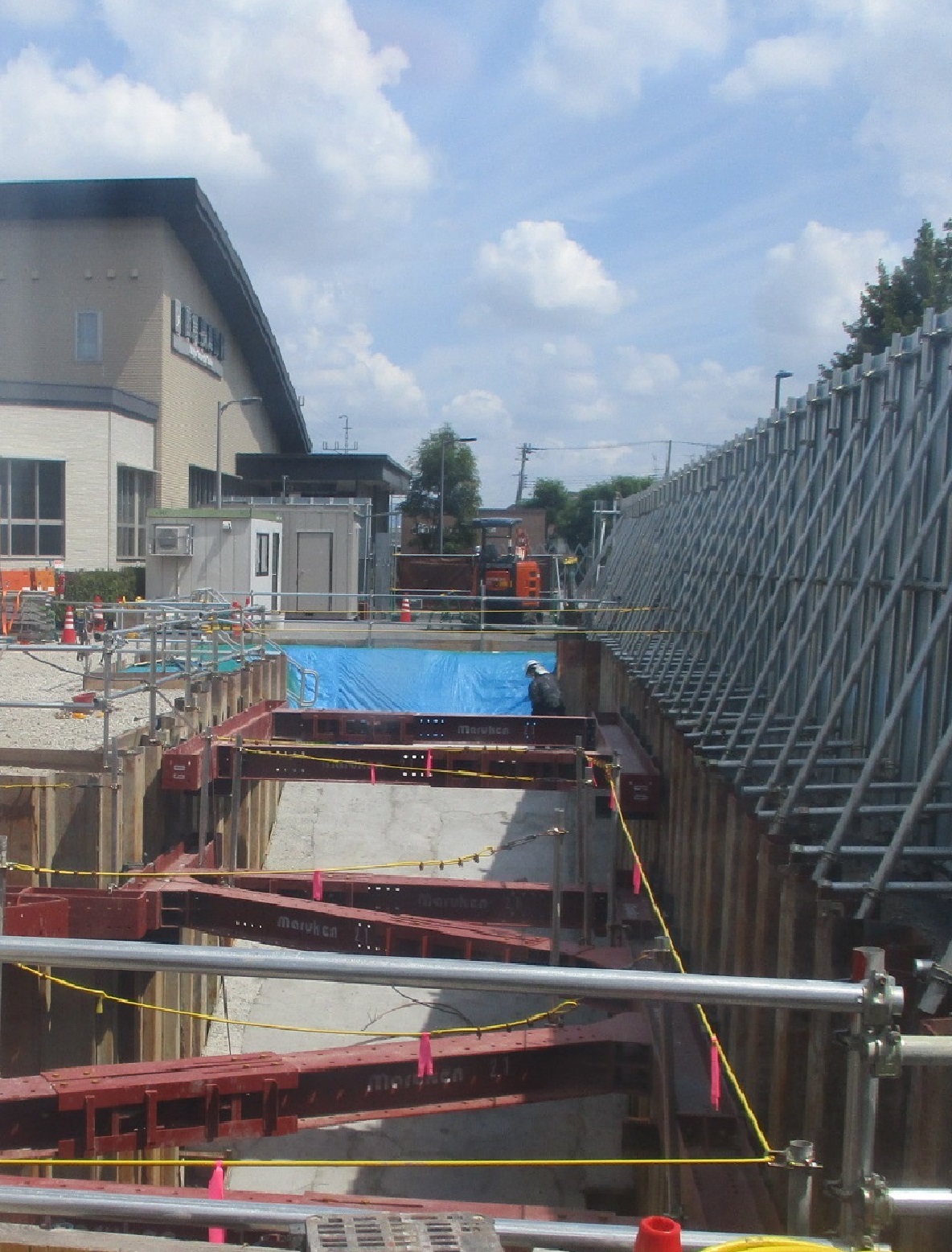

掘削完了

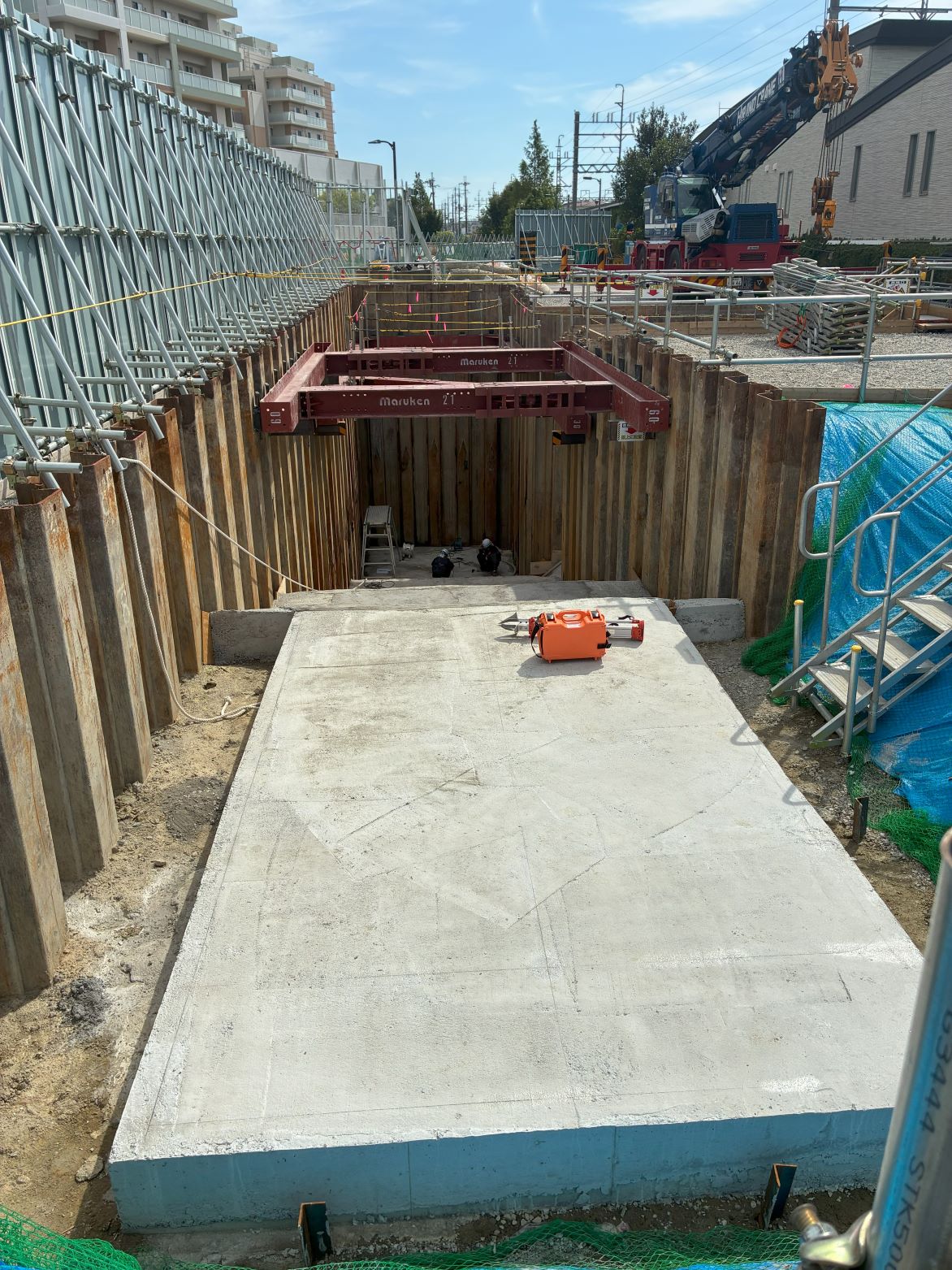

均しコンクリートの打設完了
(令和8年7月15日現在)

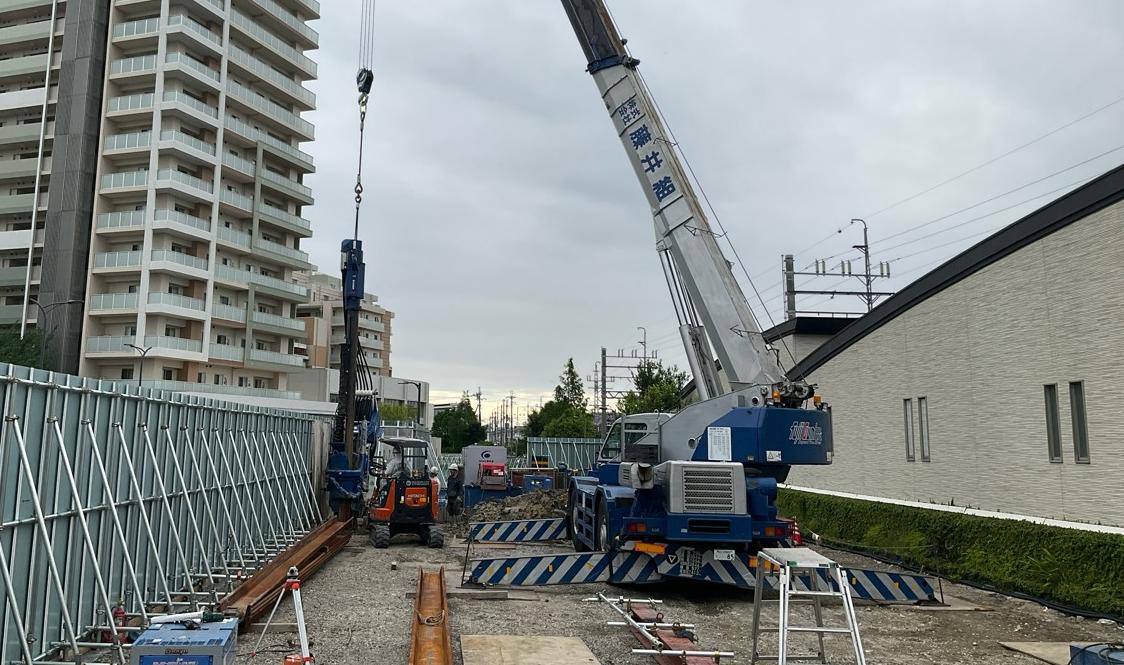

阪急摂津市駅前の工事ヤード内で、仮駅地下通路構築工事のため、鋼矢板を打設しました。

鋼矢板の打設中

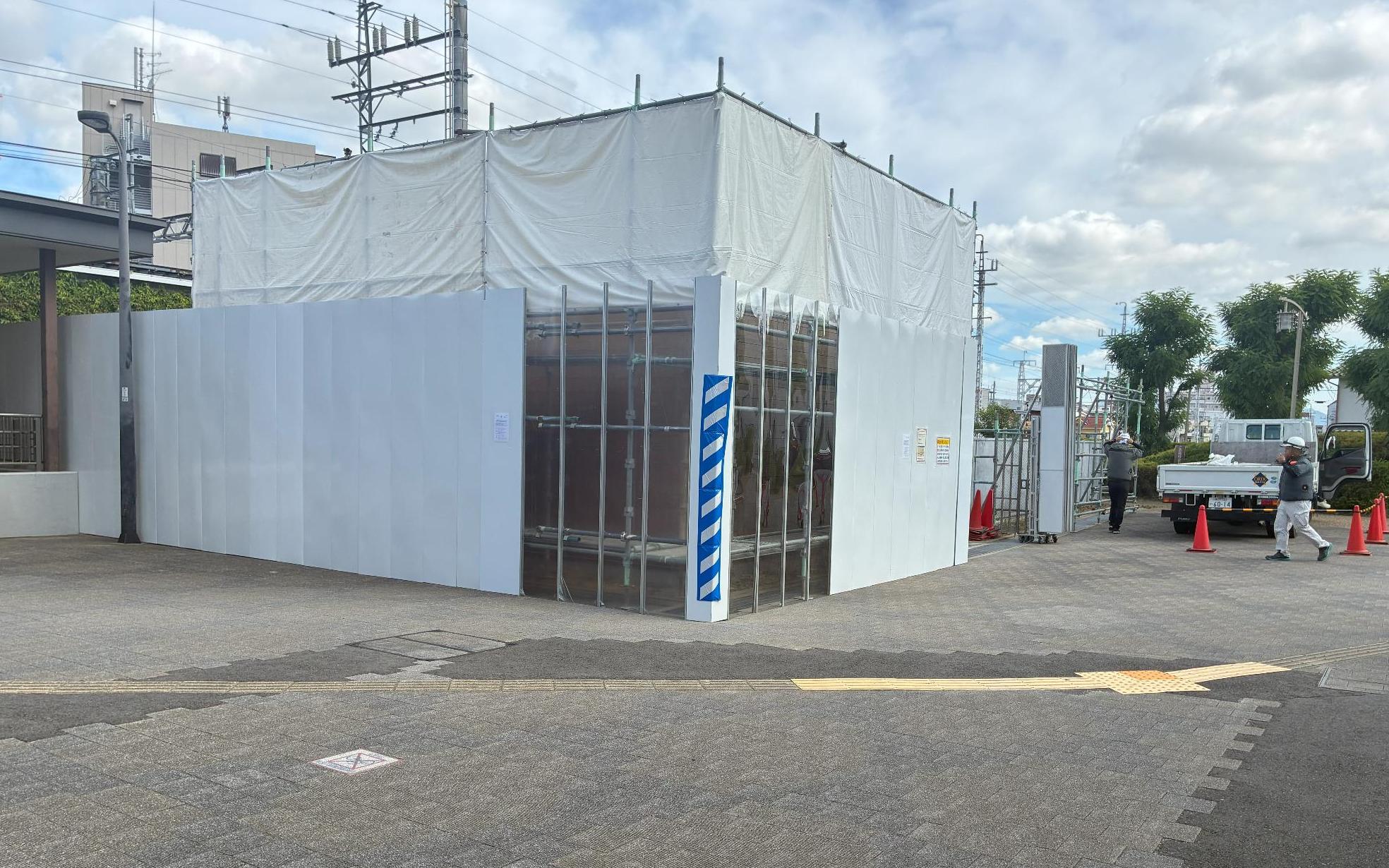

鋼矢板の打設完了
(令和8年5月15日現在)

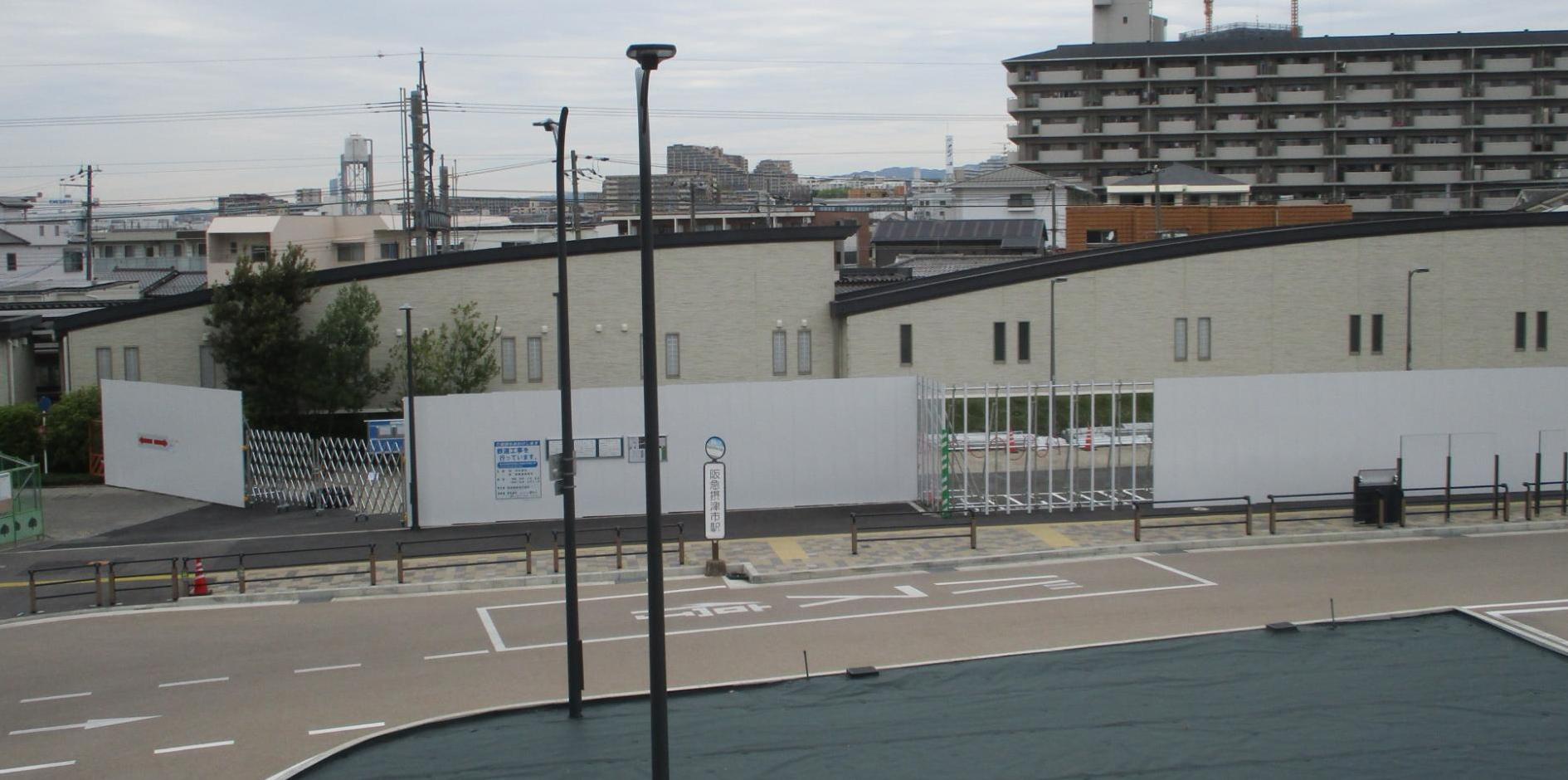

阪急摂津市駅前の仮設駅前広場に、仮駅舎及び仮線設置工事のため、万能塀を設置しました。
万能塀の設置状況

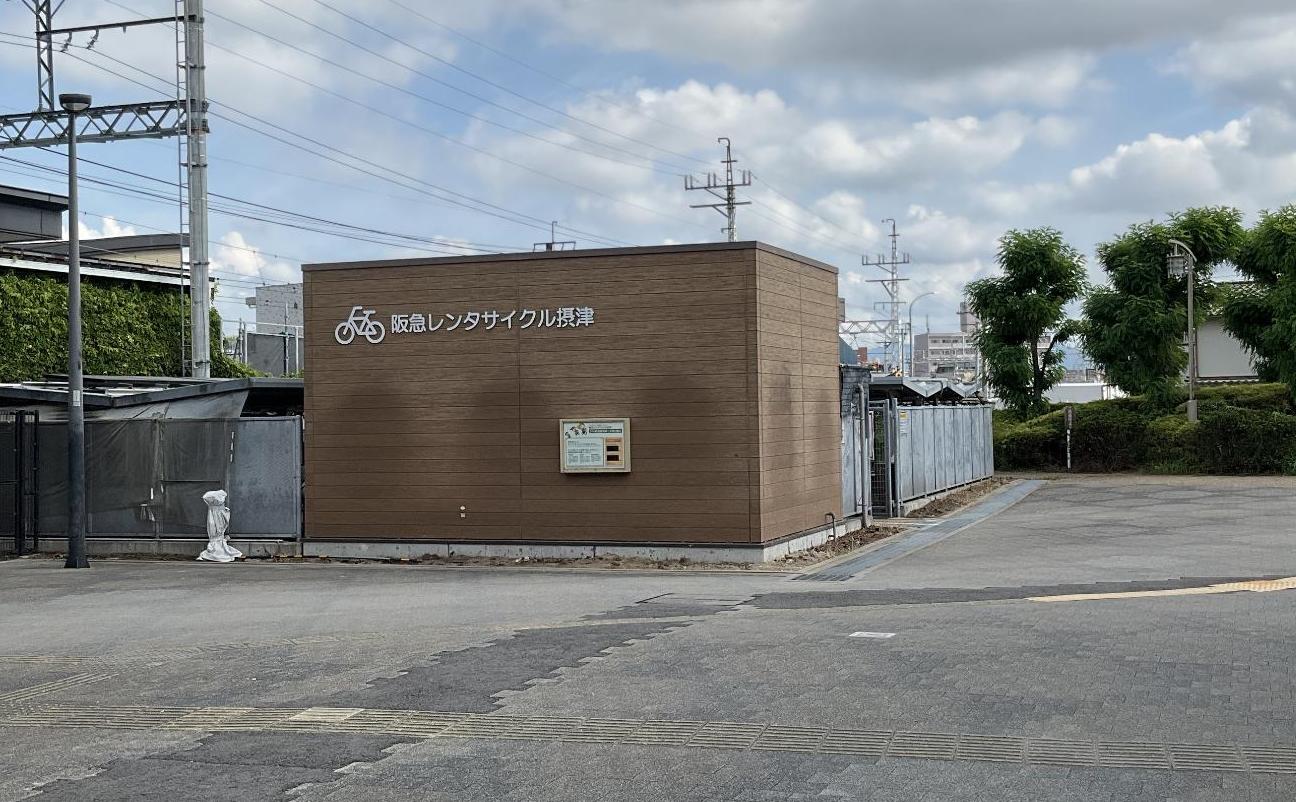

2.仮設レンタサイクルの移設
(令和8年9月1日現在)

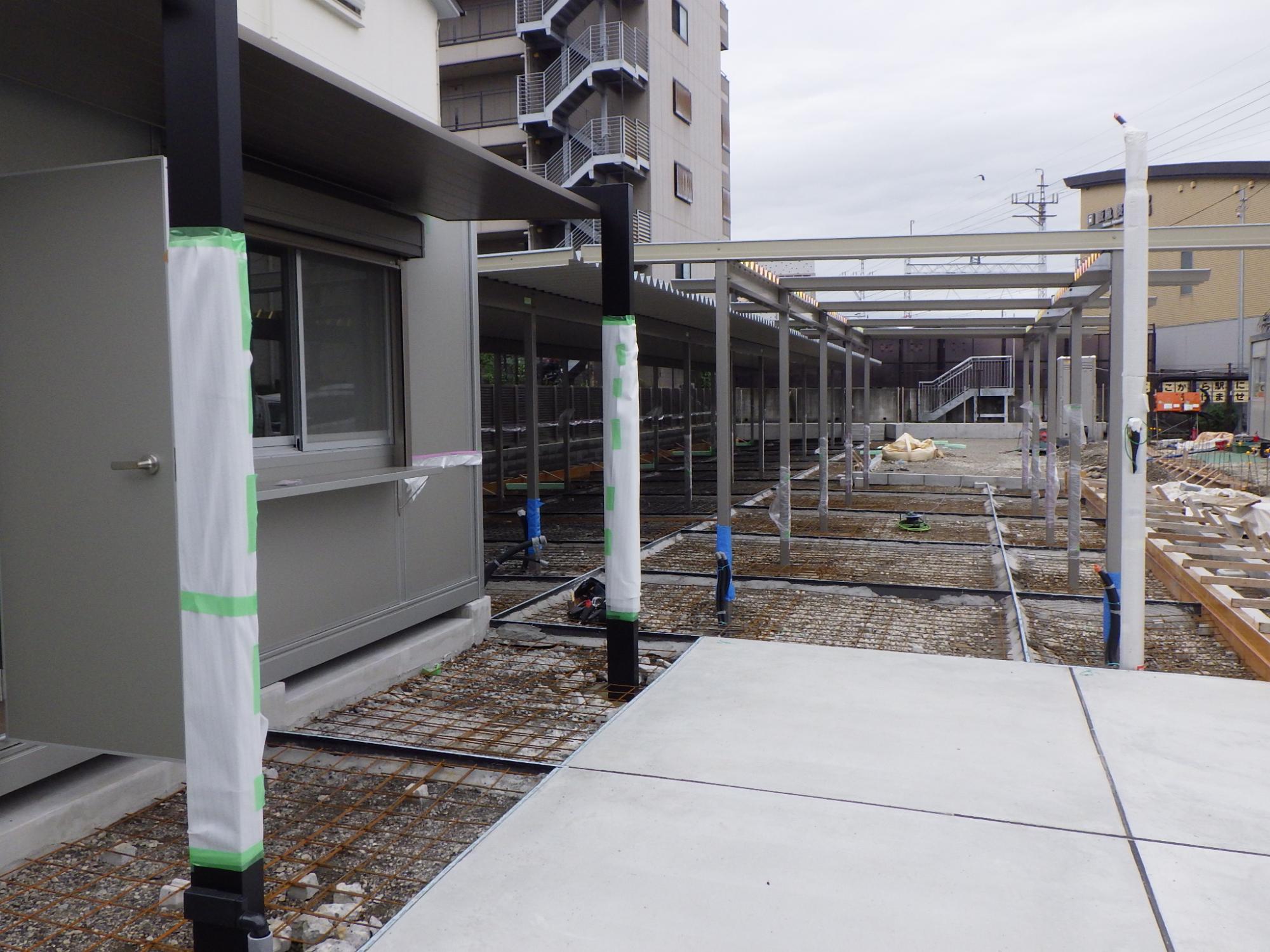

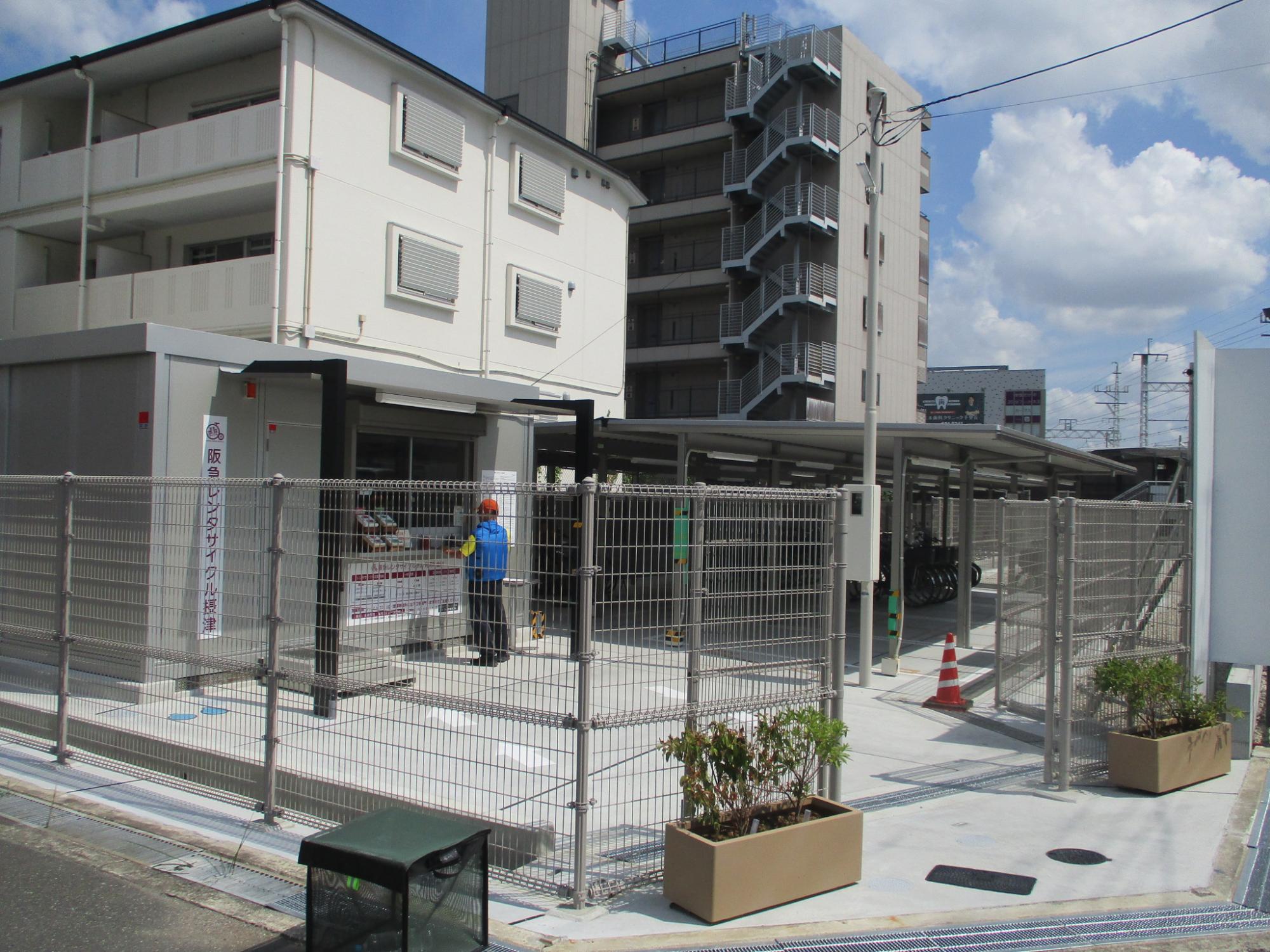

仮設レンタサイクルの整備工事が完了しました。
(令和8年7月15日現在)

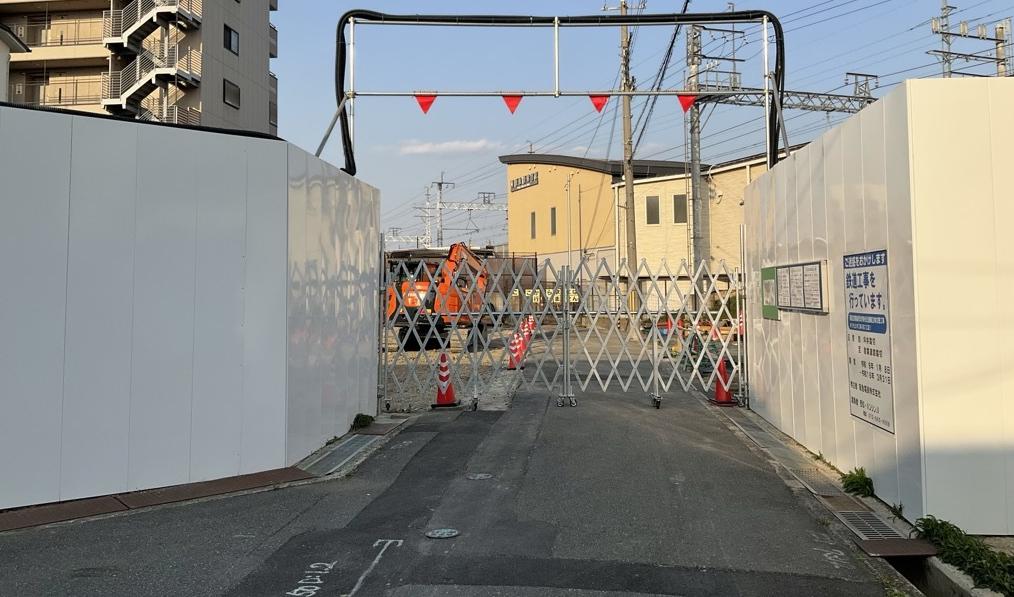

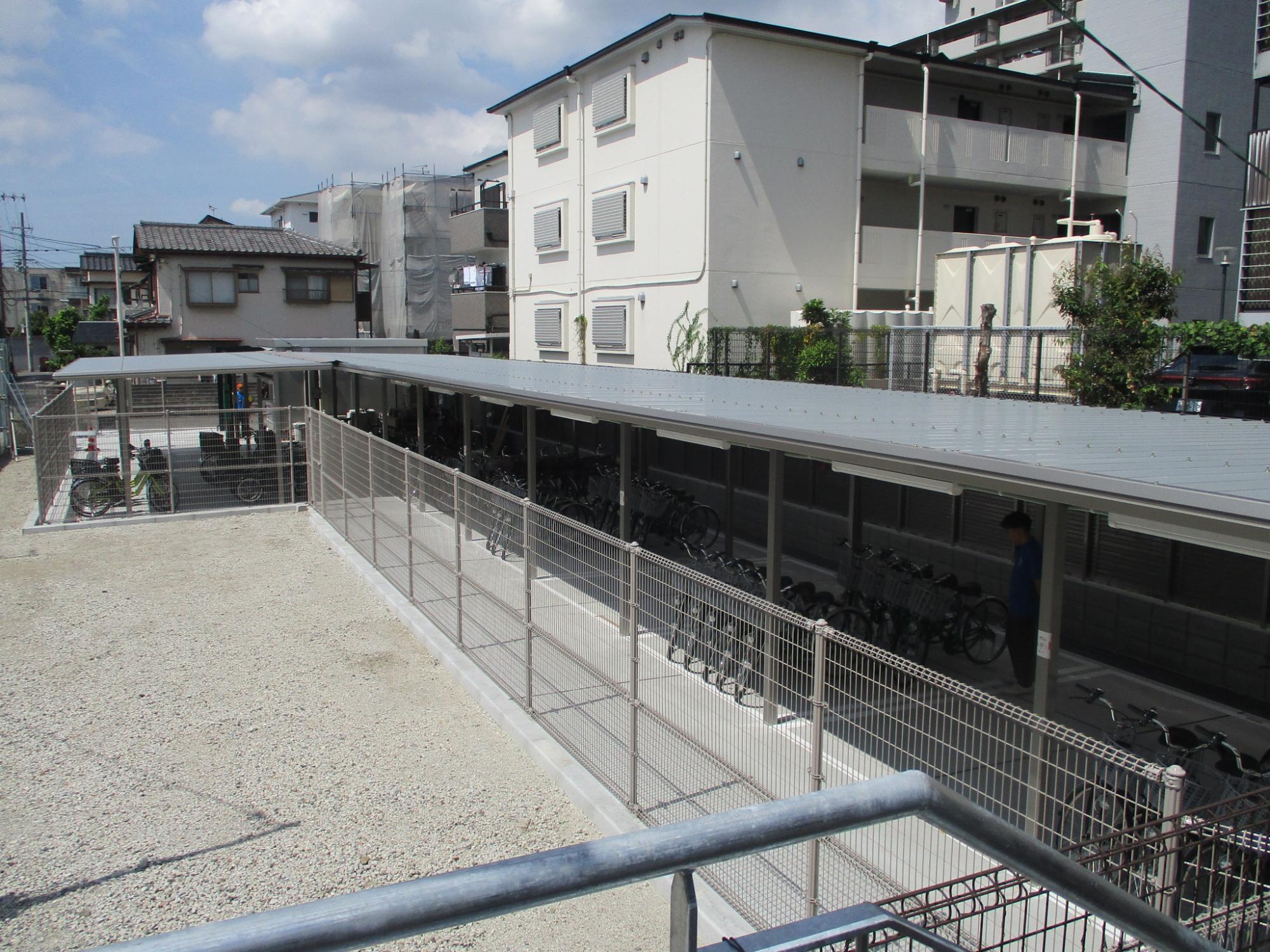

摂津市駅西側で仮設レンタサイクルの整備工事を実施中です。
工事ヤードの外側
工事ヤードの内部
(令和8年4月2日現在)

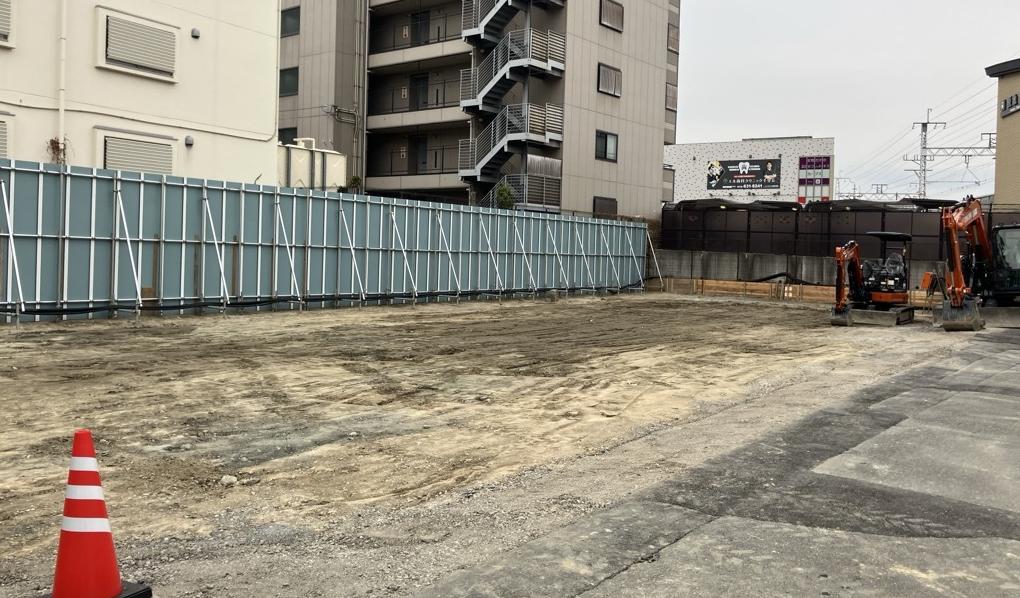

摂津市駅西側の仮設レンタサイクルの工事に伴い、工事用仮囲いフェンスの設置及びヤード整備を実施しました。

工事ヤードの外側
工事ヤードの内部

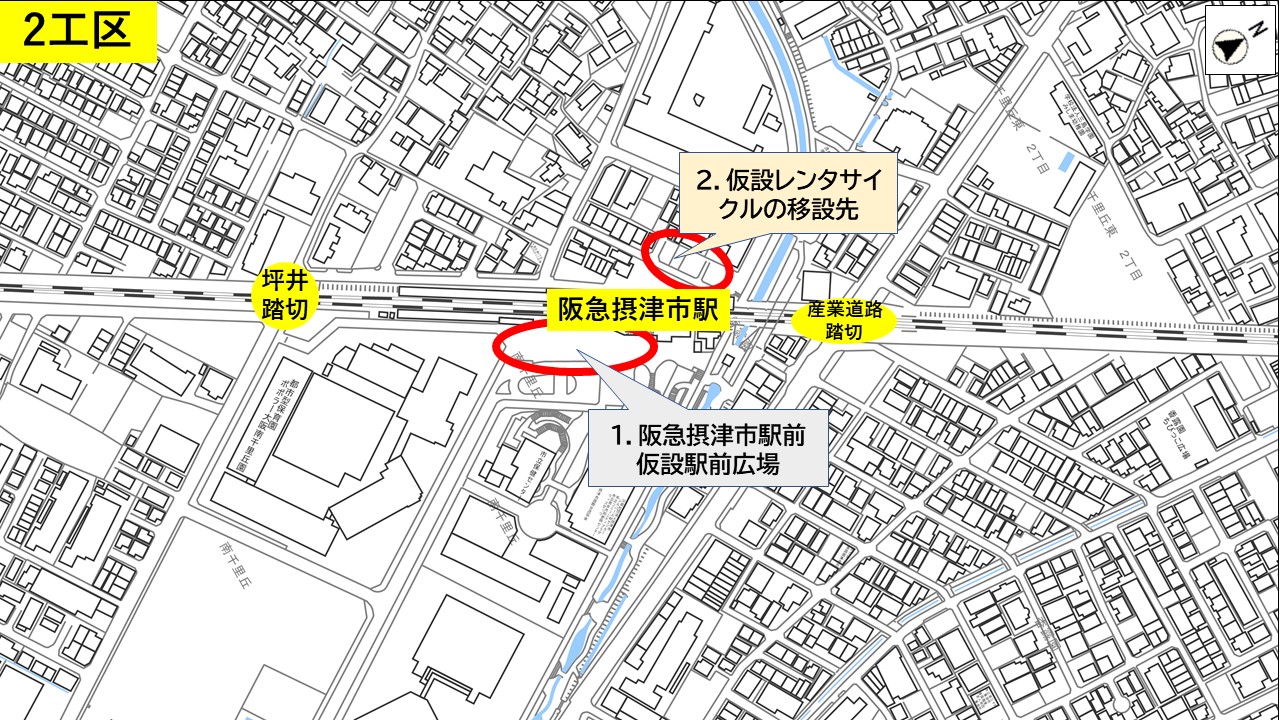

3.境川周辺
(令和8年9月1日現在)
旧レンタサイクルの解体工事中です。

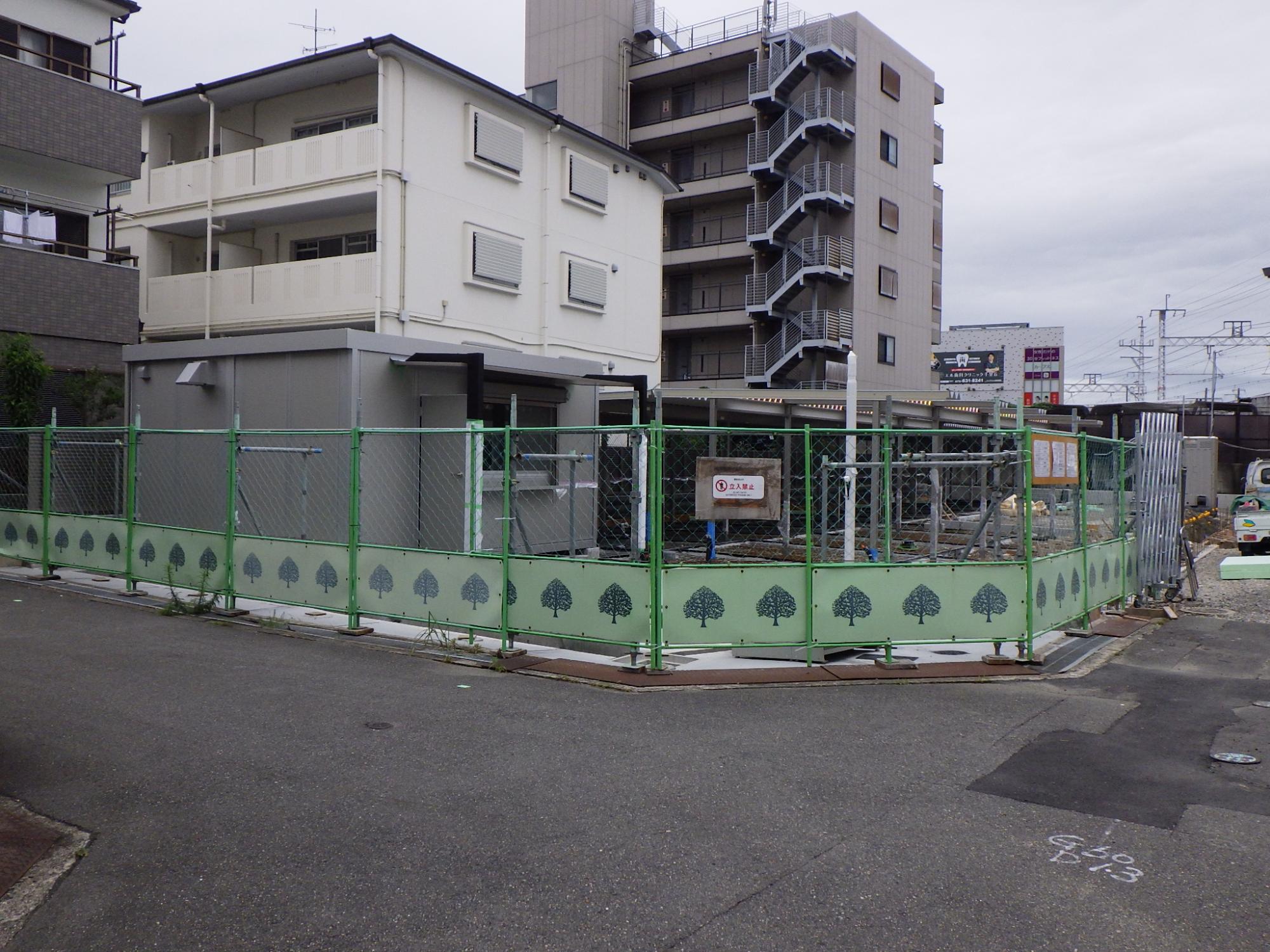

解体工事の着工前

解体工事中
