仮設駅前広場整備工事(阪急摂津市駅前)

更新日:2025年03月31日

仮設駅前広場整備工事(阪急摂津市駅前)

新型バスベイが採用されています。(令和7年3月13日時点)

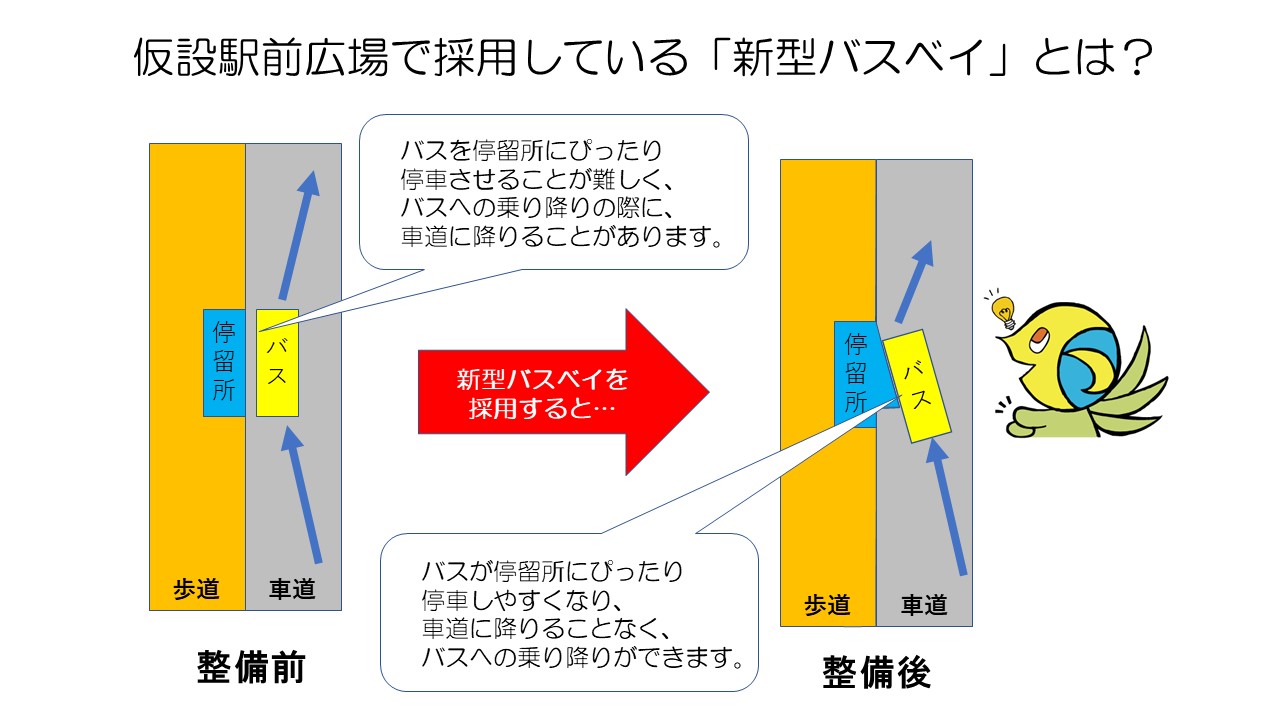

仮設駅前広場では、新型バスベイを採用しています。

バスが歩道に正着しやすくなるため、高齢者や足の不自由な人もバスへの乗り降りがしやくなるメリットがあります。

是非、現場でご覧ください。

以前のバス停付近

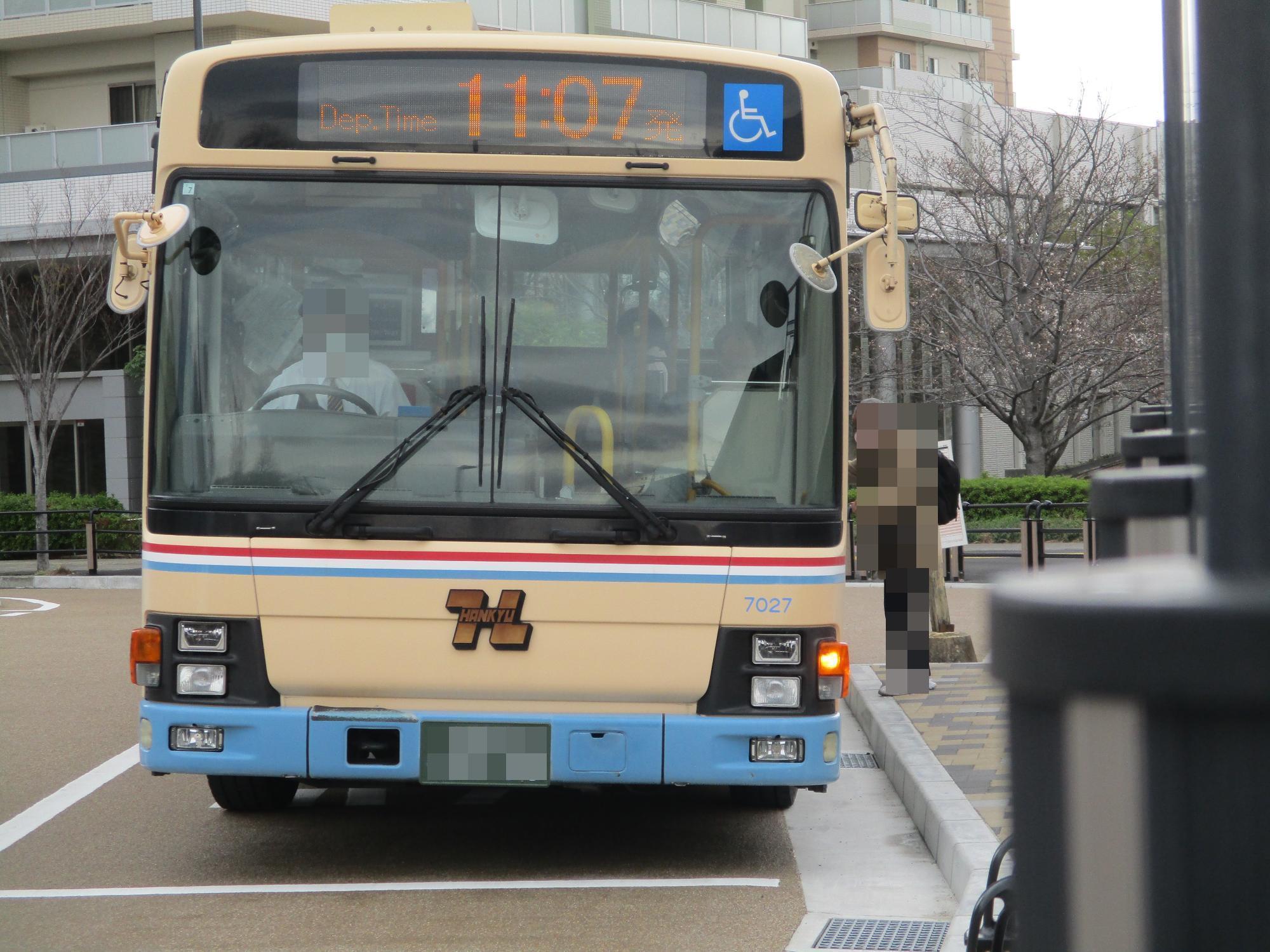

現在のバス停付近

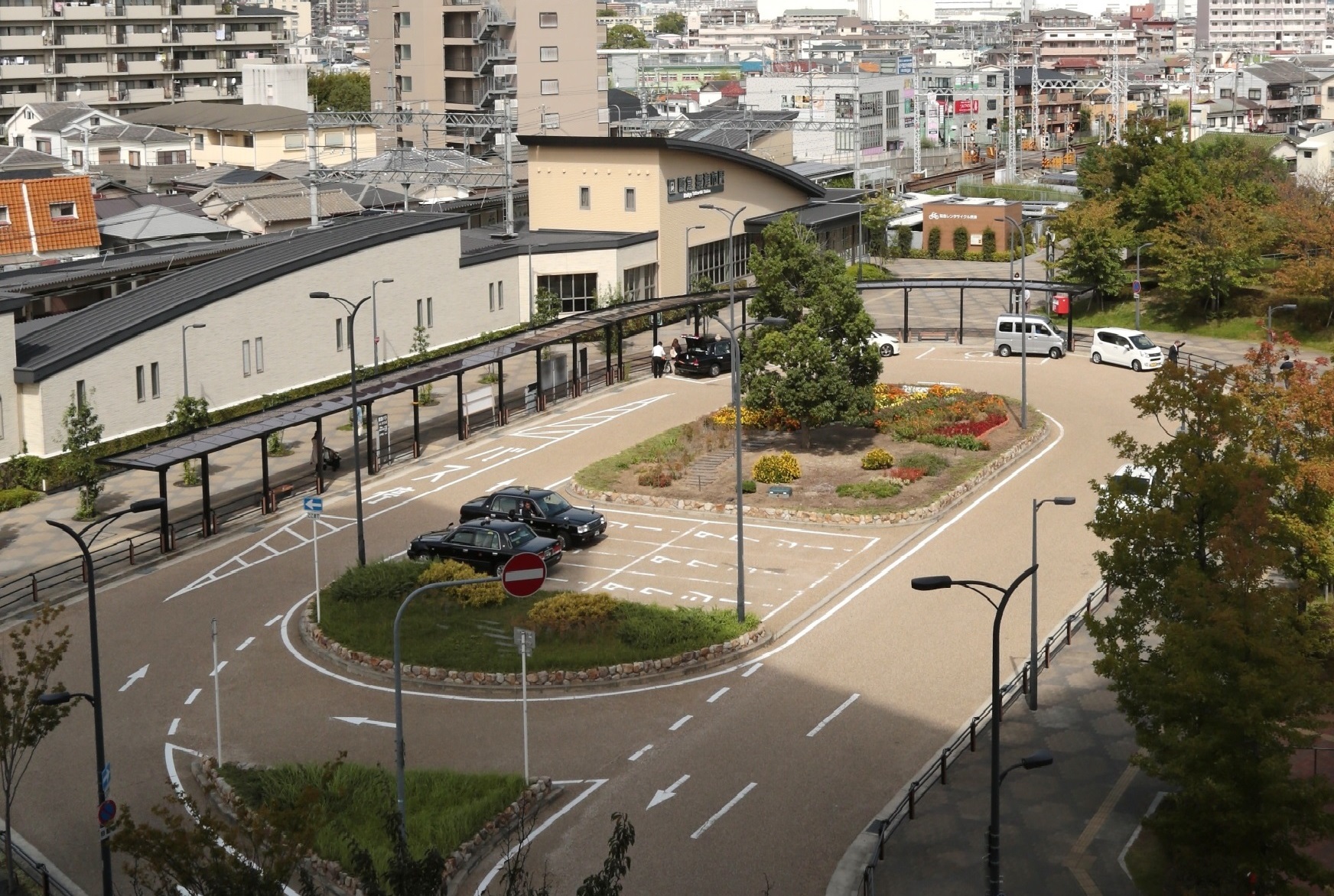

ロータリー内に道路区画線を引きました。(令和7年1月8日時点)

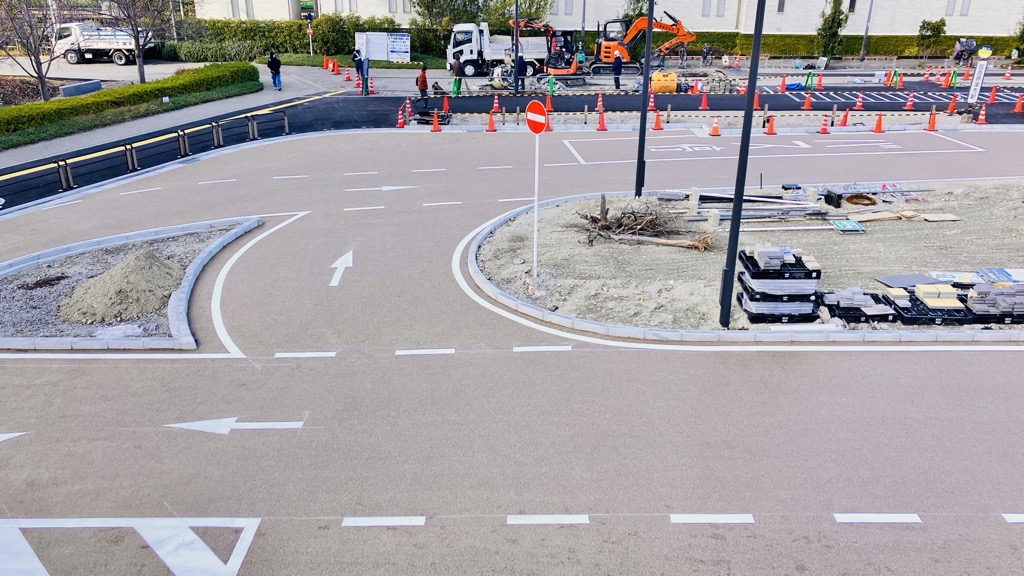

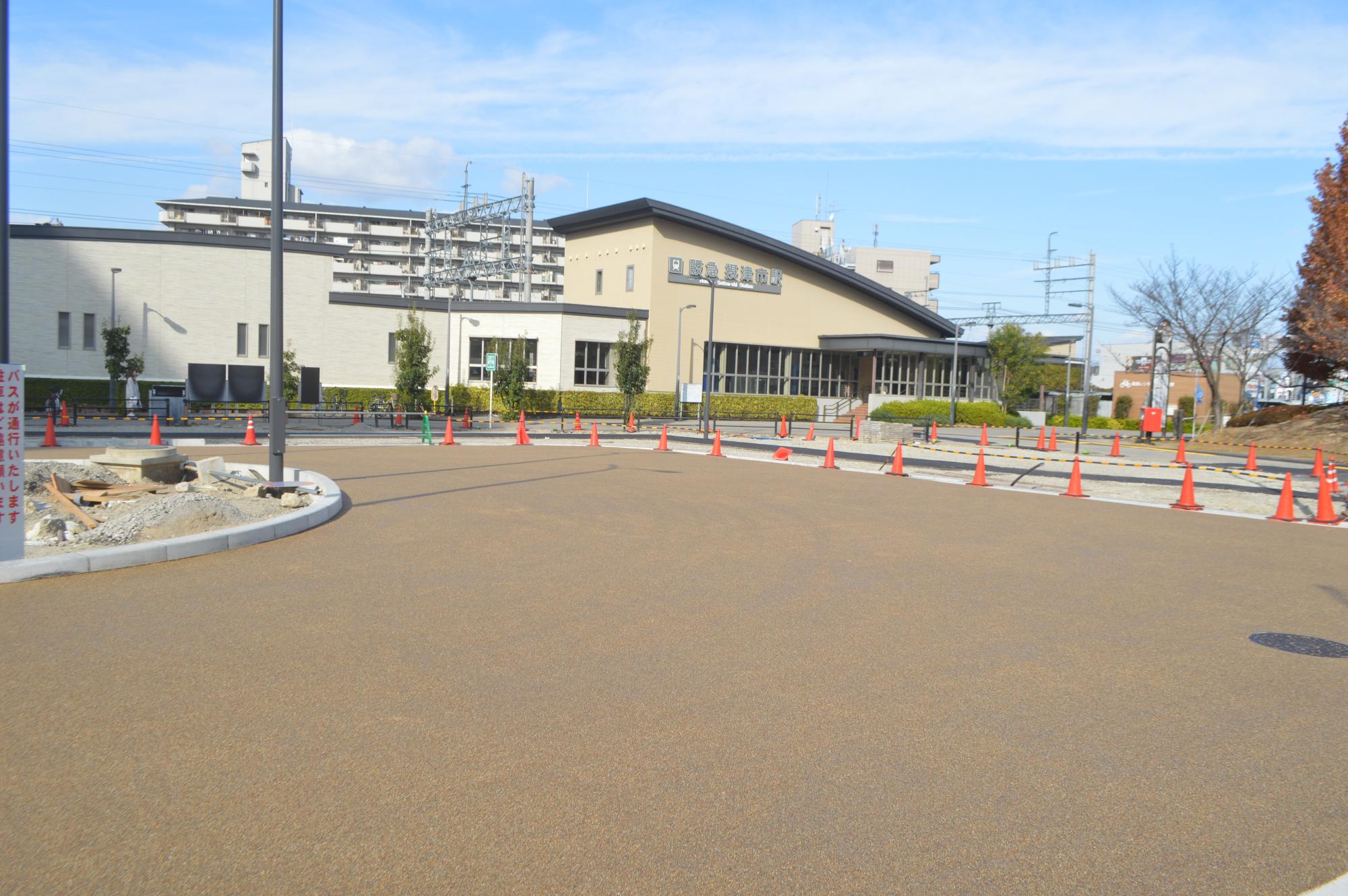

車道部分の薄層舗装が完了しました。(令和6年12月6日時点)

以下の写真のとおり、車道部分の薄層舗装工事が完了しました。

舗装工事の様子を動画にして、摂津市建設部のインスタグラムで公開しましたので、ぜひご覧ください。

No1.表層舗装の動画はこちら

No2.薄層舗装の動画はこちら

車道部分のアスファルト舗装が完了しました。(令和6年11月20日時点)

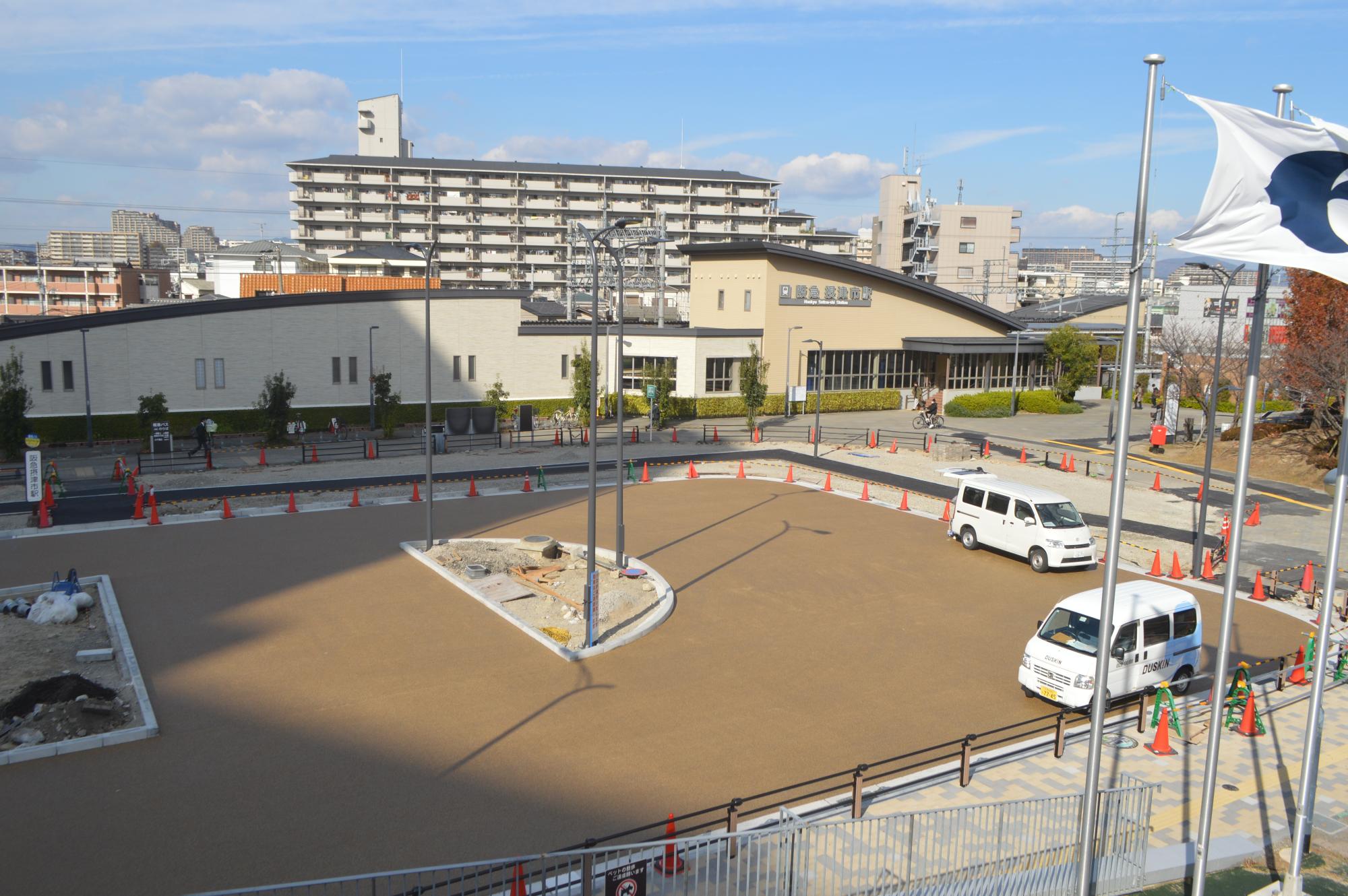

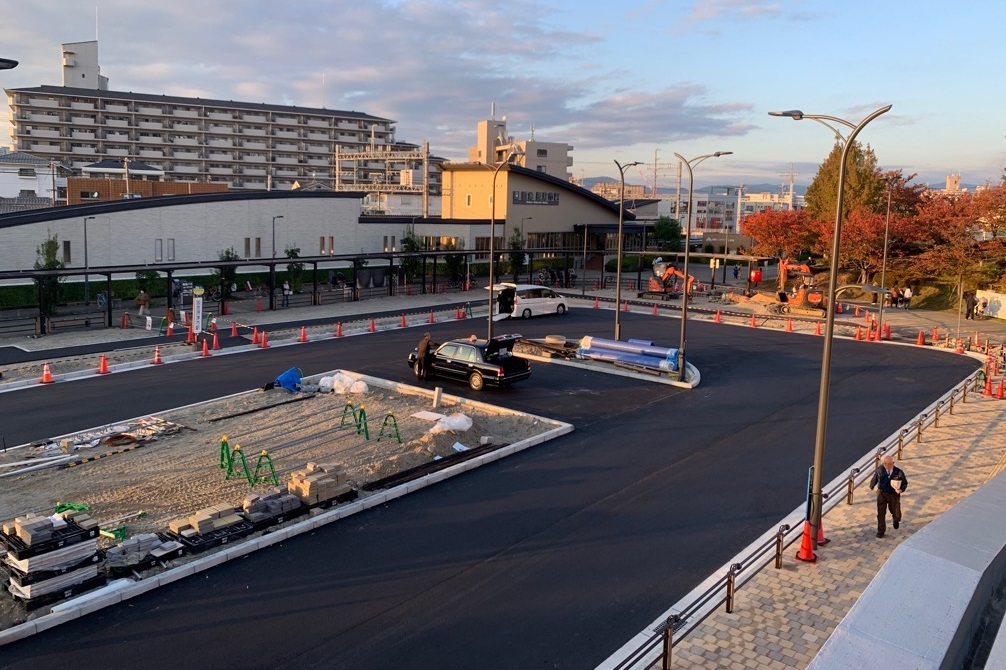

仮設駅前広場に新しい照明柱を設置しています。(令和6年7月26日時点)

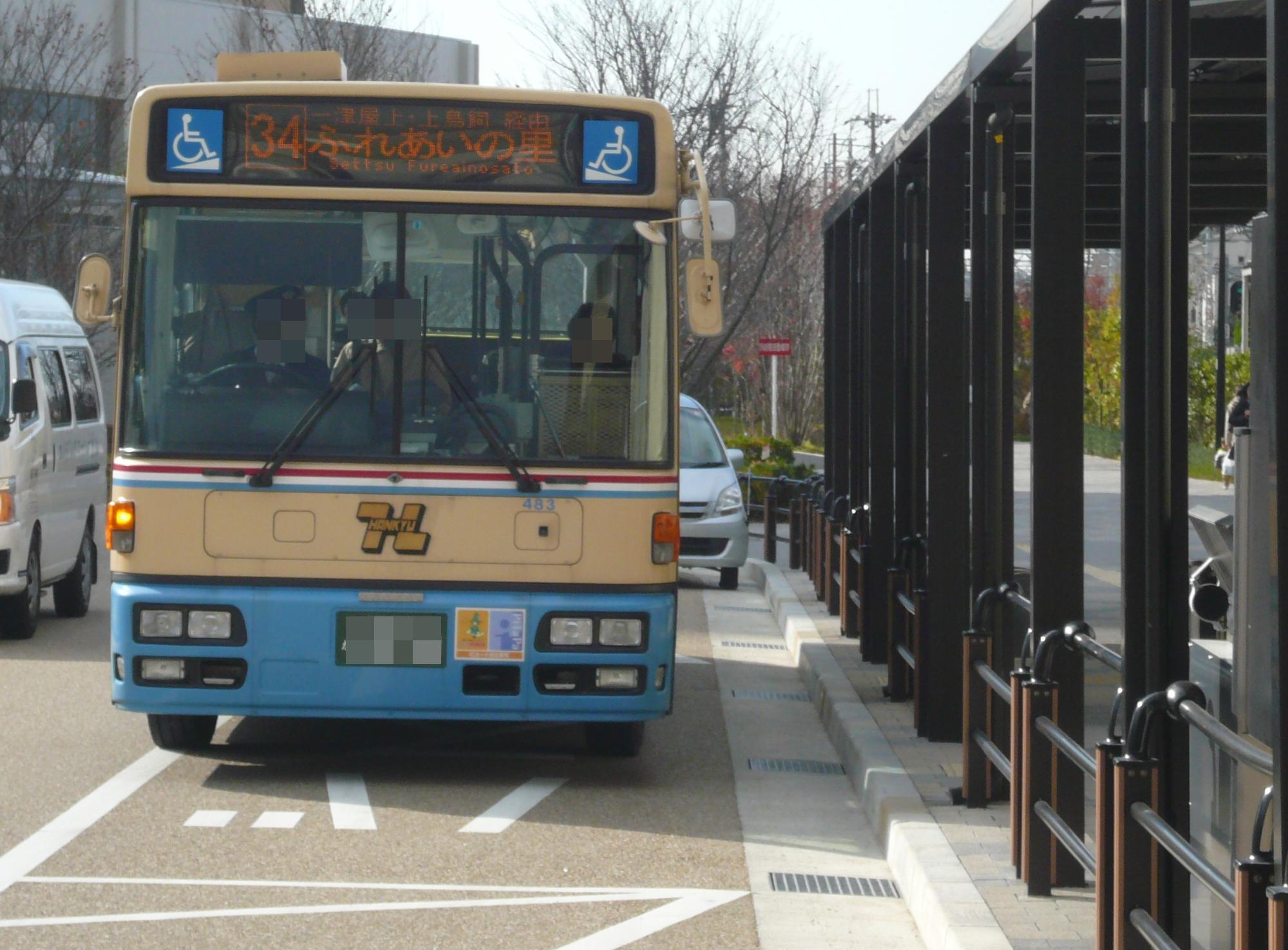

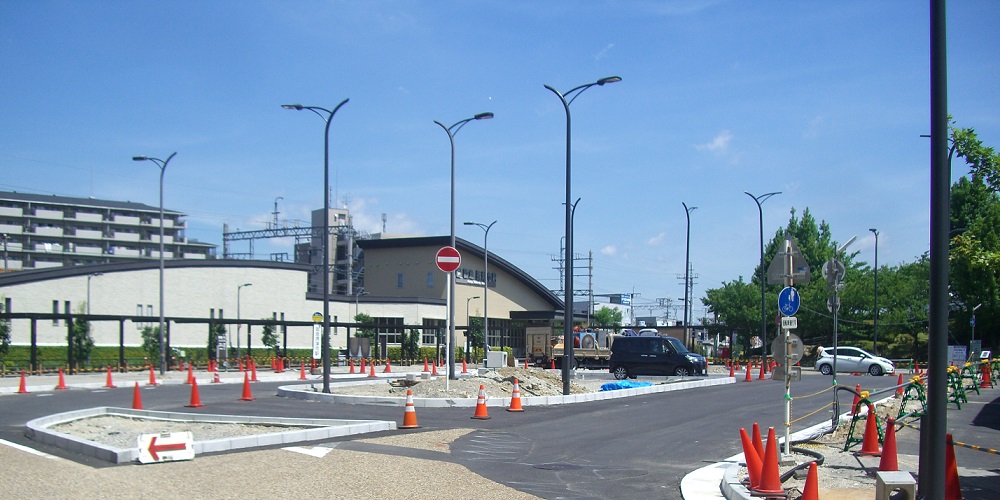

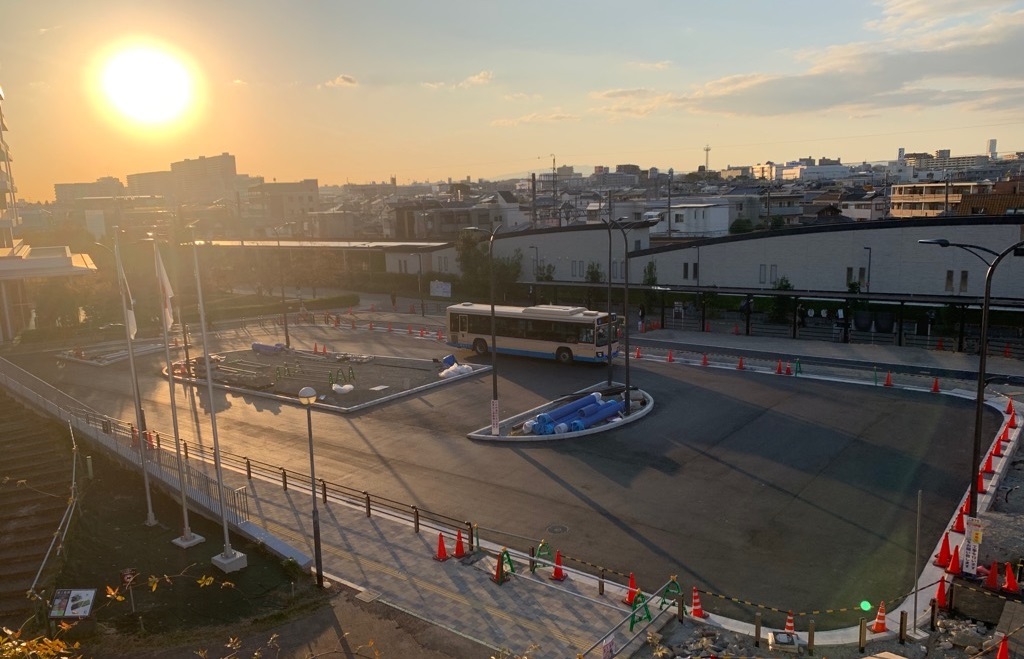

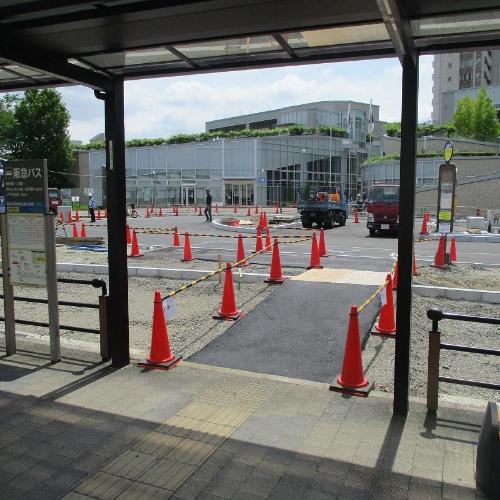

バス停の位置が仮設駅前広場に変わりました。(令和6年7月17日時点)

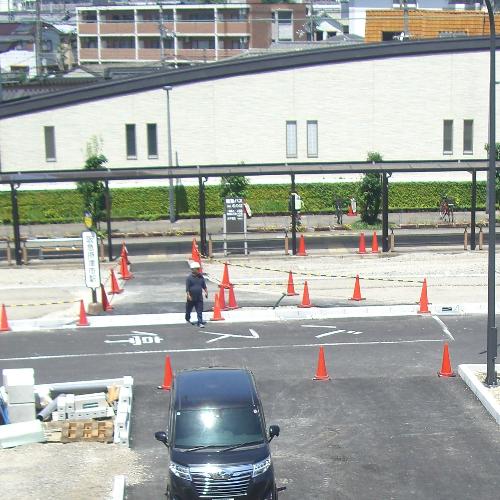

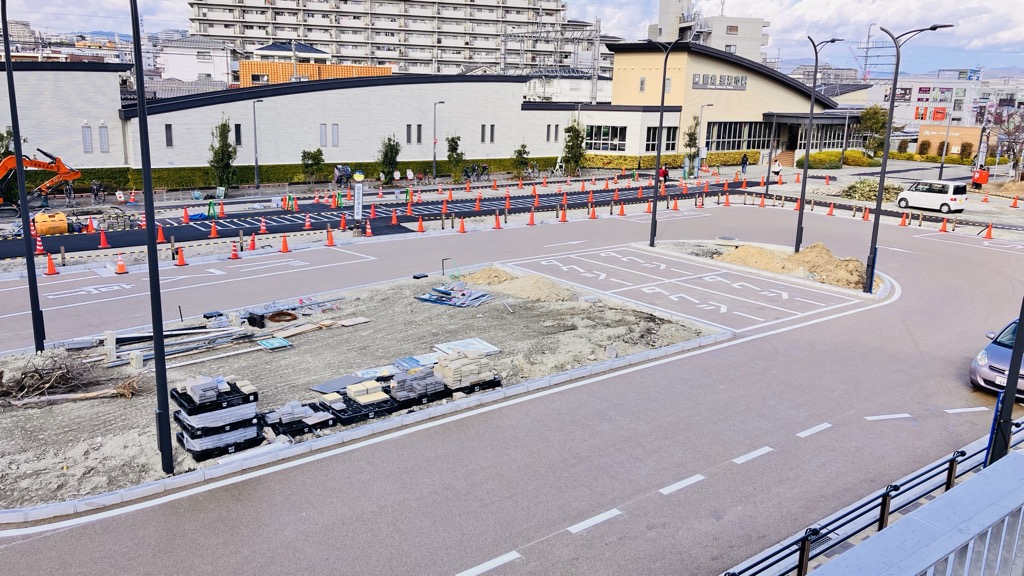

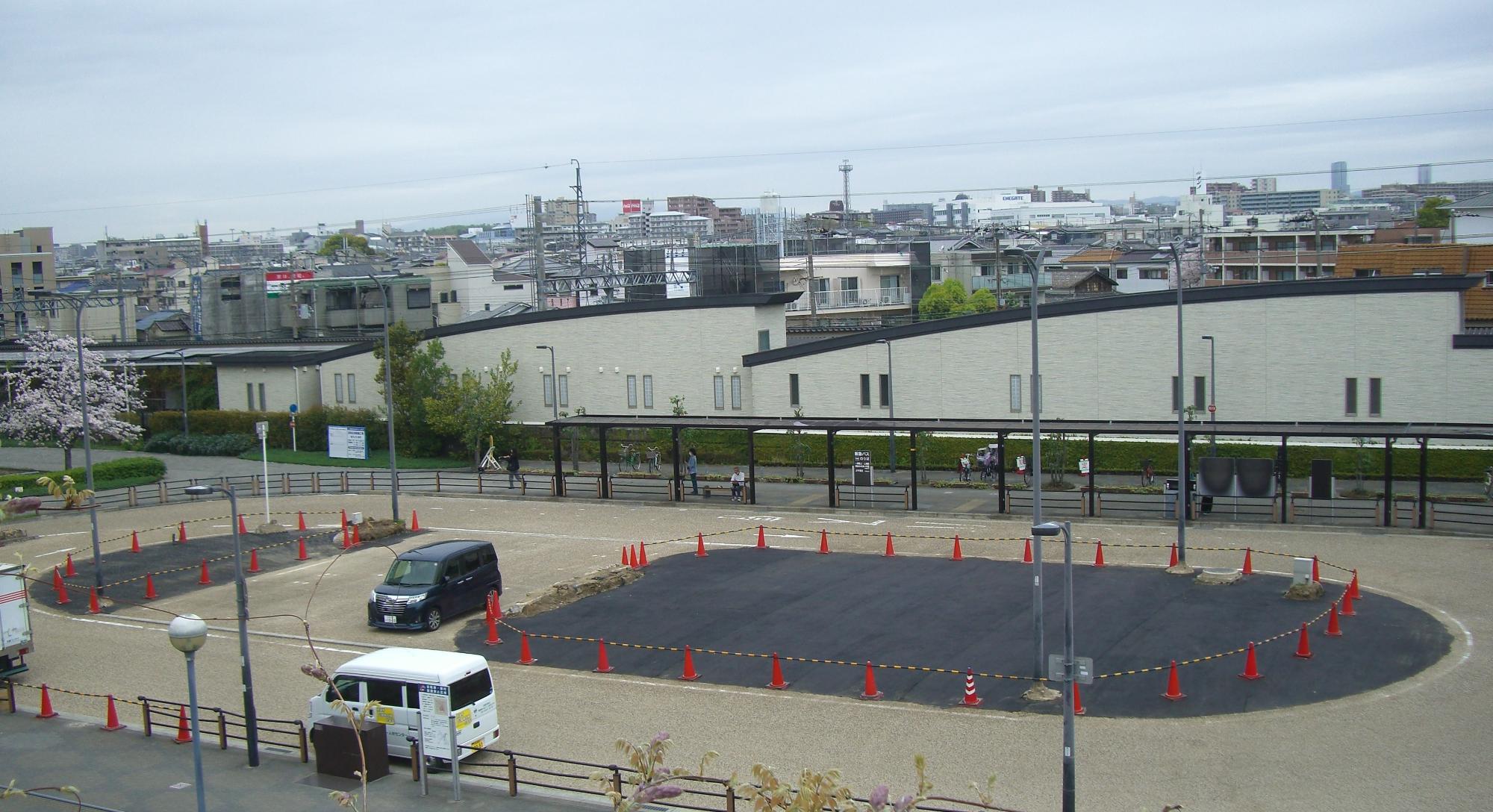

広場中央の交通島を撤去しました。(令和6年4月8日時点)

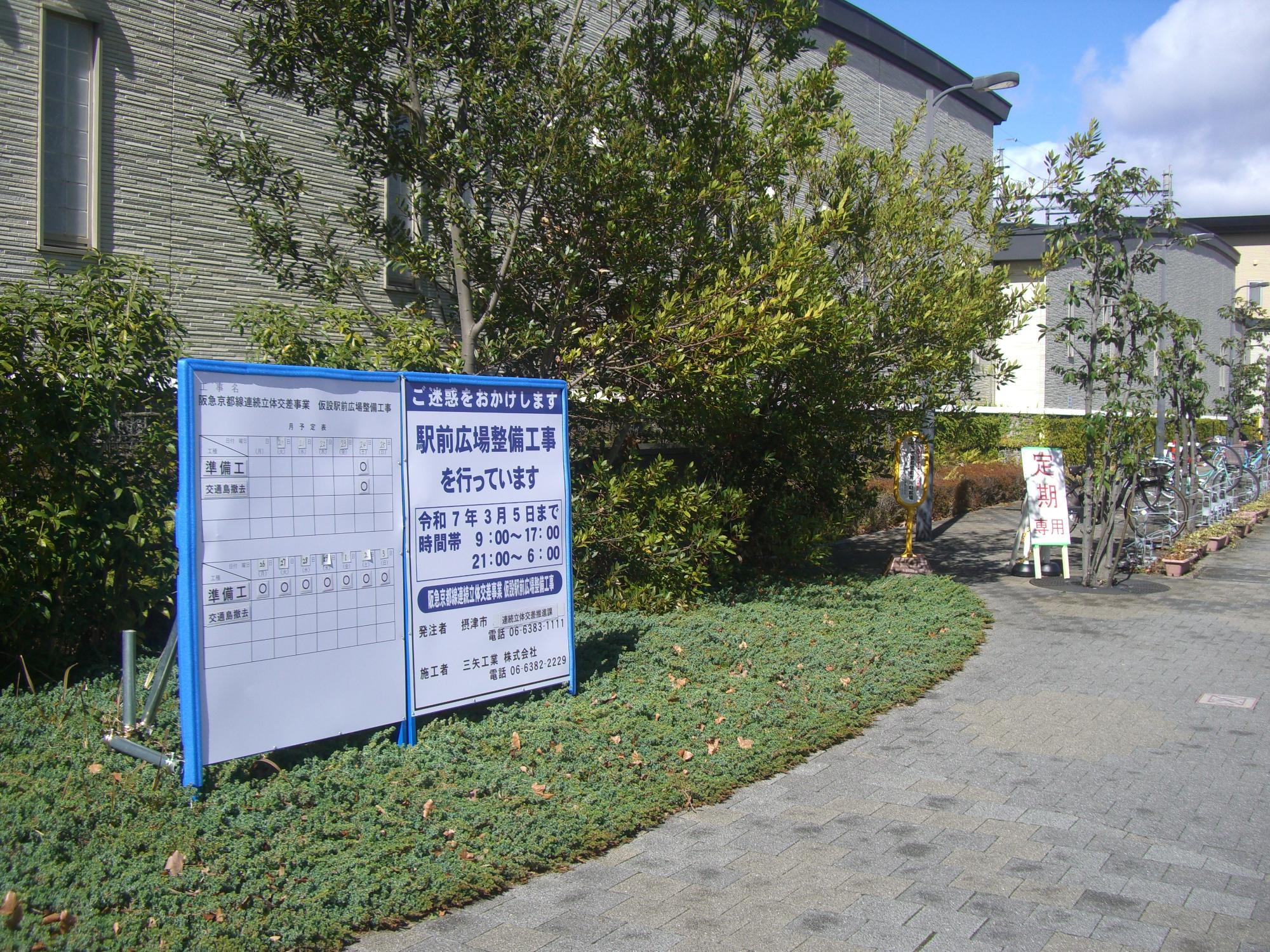

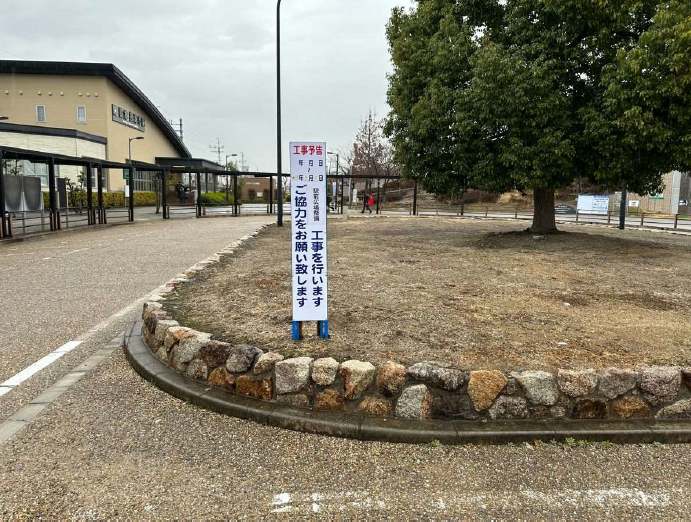

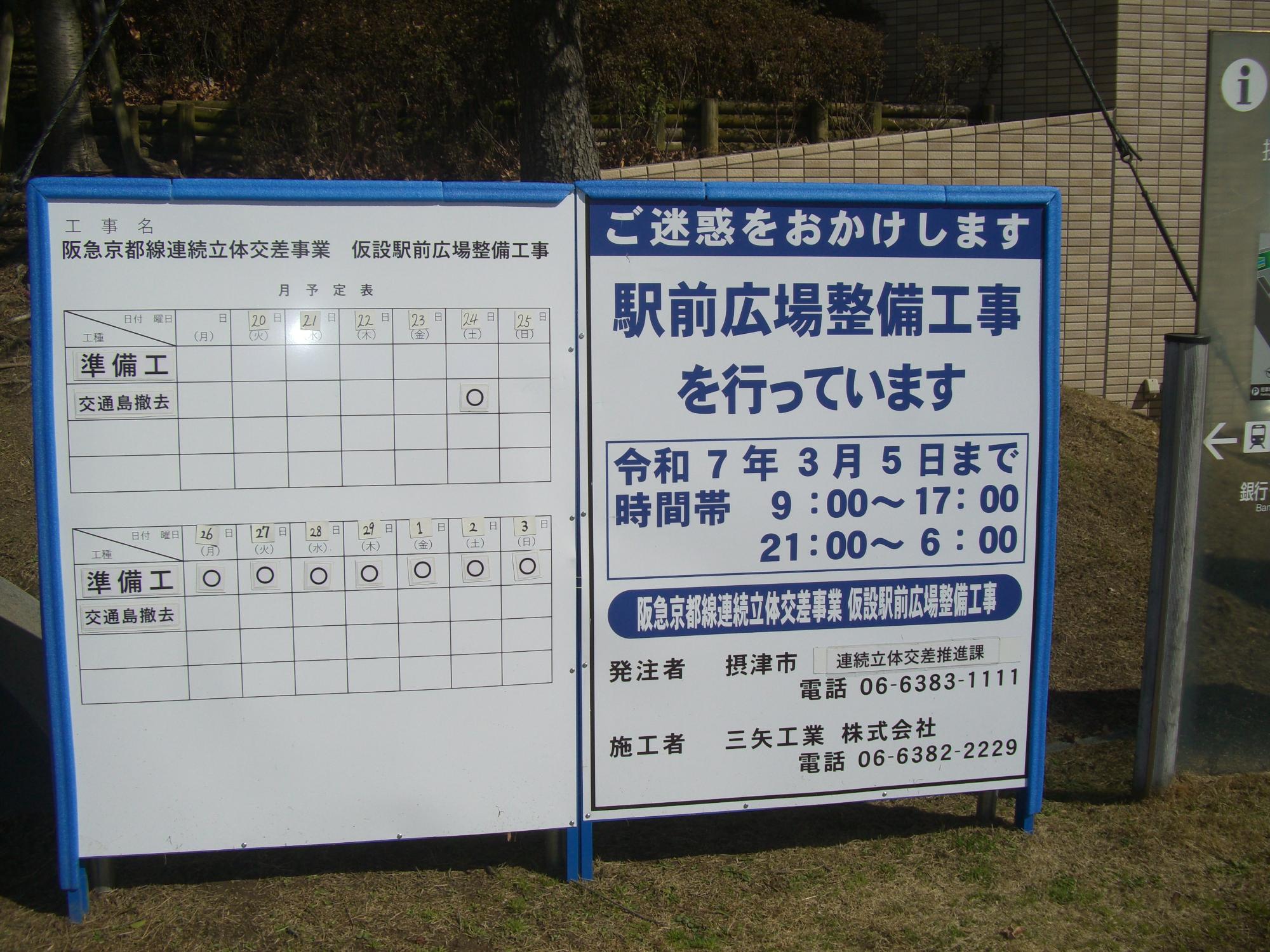

工事のお知らせ用看板を設置しました。(令和6年2月19日時点)

屋外駐輪場横

コミュニティプラザ横

交通島

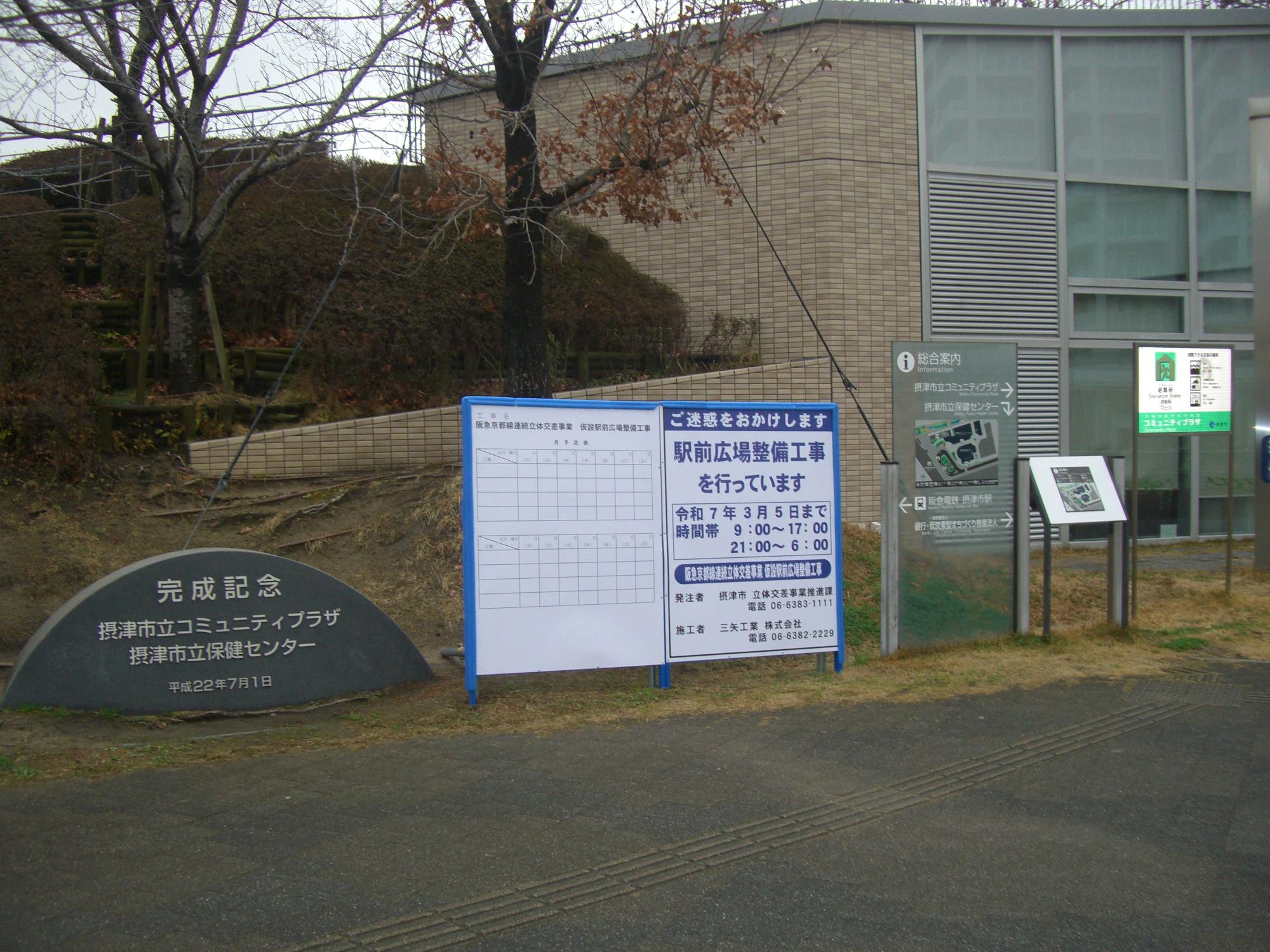

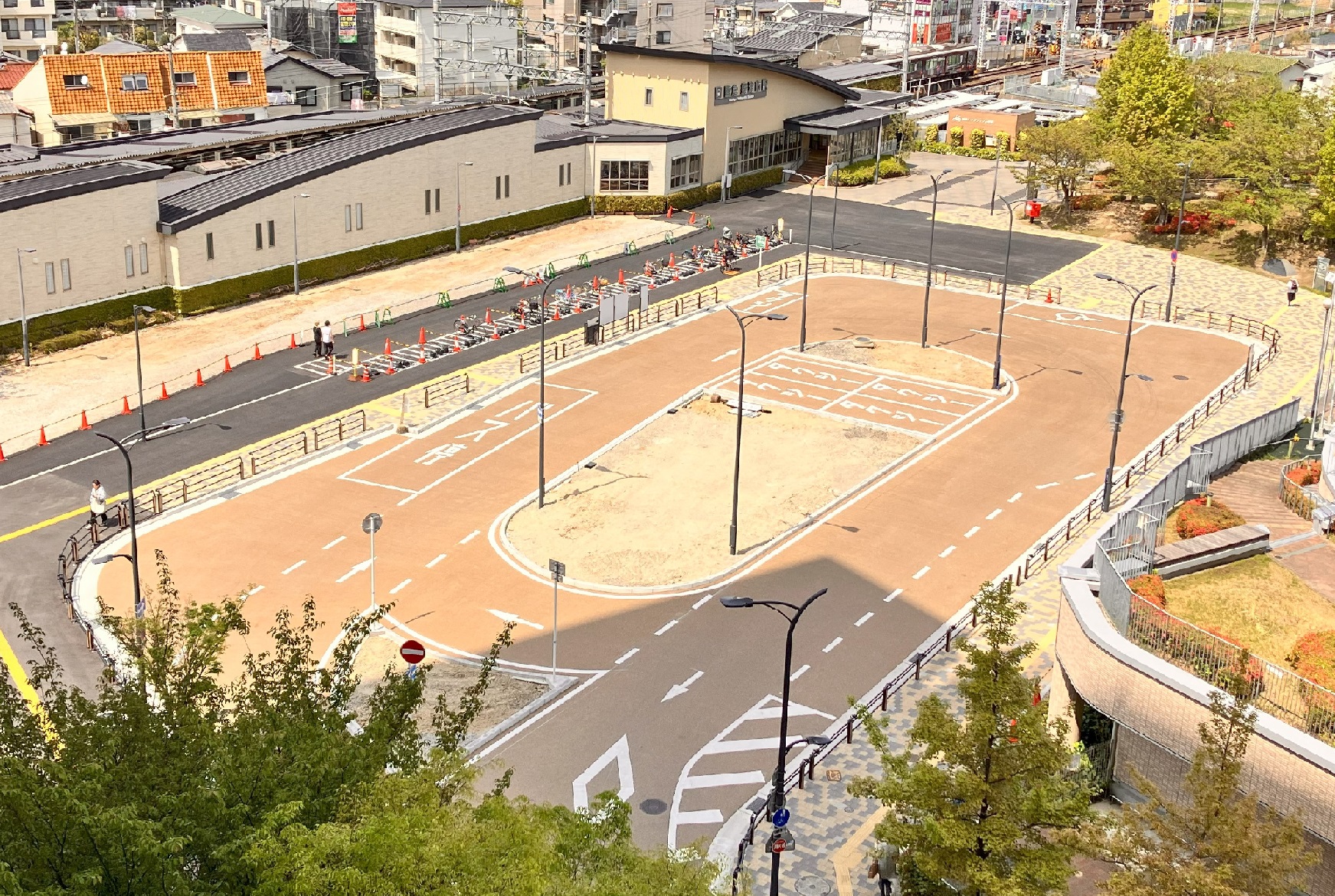

左側が工程表、右側が工事の概要

保健センター前のポールと街灯を移設しました。(令和6年2月15日時点)

移設前

移設後
